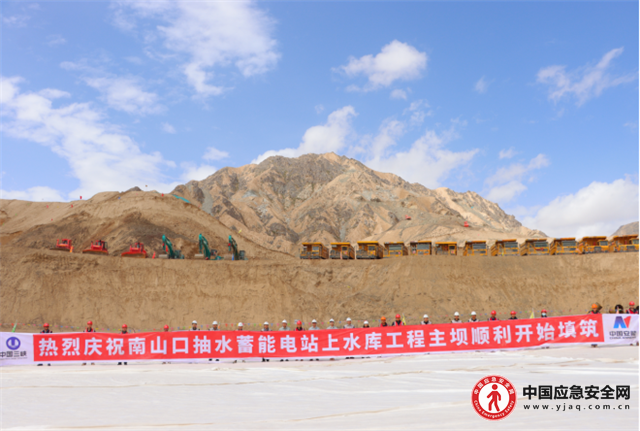

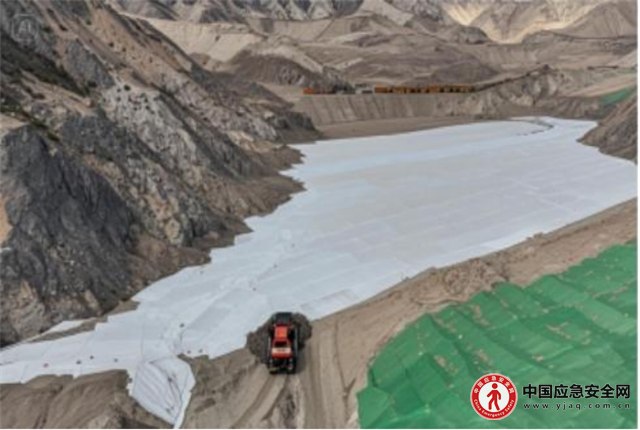

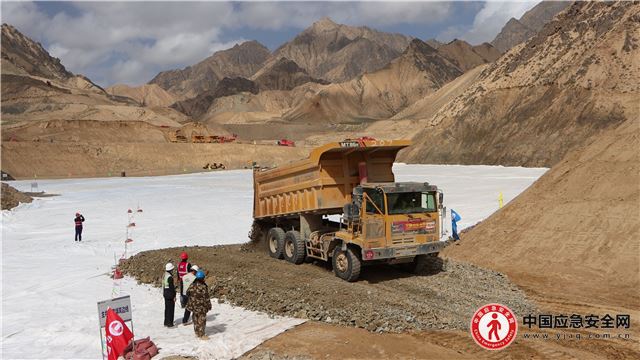

本网讯(通讯员 徐迎华)6月25日,随着第一车过渡料在坝底3580米高程的坝基面卸料铺填,由中国安能二局承建的青海南山口抽水蓄能电站上水库工程主坝填筑正式启动,标志着我国超高海拔地区最大抽蓄电站——南山口抽水蓄能电站全面进入主体工程建设阶段。
青海南山口抽水蓄能电站项目位于青海省海西州格尔木市境内,是国家“十四五”重点实施计划项目之一,是青海省首个核准建设的沙戈荒地区抽水蓄能项目,电站上水库海拔达3600米,是目前世界3500米以上高海拔地区(超高海拔地区)装机容量最大、调节库容最大的在建抽水蓄能项目,项目总装机容量240万千瓦,安装8台单机容量30万千瓦可逆式蓄能机组,设计年均发电量48.24亿千瓦时,计划2028年实现首批机组投产,2030年实现全部机组投产。
项目建成后将承担青海省电力系统调峰、填谷、储能、调频、调相和紧急事故备用等任务,对服务青海大型清洁能源基地开发、优化电网配置能力、推动青海构建新型电力体系发挥重要作用,为青海打造国家清洁能源产业高地、推动当地经济建设、助力乡村振兴提供有力支撑。
上水库大坝坝顶高程3679米,坝底高程3585米,库底高程3638米,最大坝高81米(坝轴线处),坝长730米,最大宽度242米,库容1680万方,坝体总填筑方量494.76万方。大坝填筑前,南山口项目部和项目公司、监理、检测、施工等各参建单位多次召开专题会议,对料源选择、填筑料制备工艺、碾压试验参数、施工技术方案及现场施工组织等关键环节进行了周密策划与精心部署,为工程如期开工奠定了坚实基础。
上水库主坝填筑的启动,标志着工程建设进入主体工程施工新阶段,项目部将保持精益求精的理念,严格把控每一个施工环节细节,精确执行每一个进度计划,全面提升现场安全管理水平,全力以赴保障大坝填筑工程的施工质量,有序推进抽水蓄能项目建设,更好地服务构建新型能源体系,全面提升能源安全保障能力。
