瞄准节点抓进度 工程建设再提速——中国安能一局枕头坝项目部3.30施工大干侧记

2023-03-09 15:58:31    来源:应急安全网

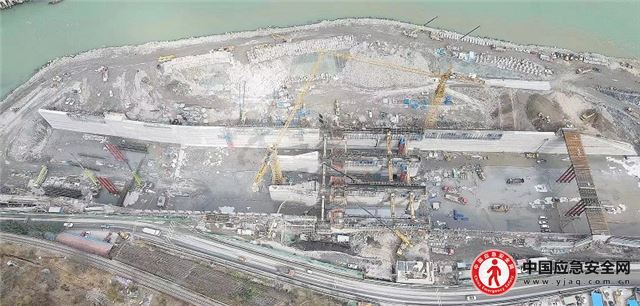

3月的大渡河畔,微风中还带着一丝寒意。但清晨的中国安能一局合肥分公司枕头坝项目部施工现场,机器轰鸣,塔吊林立,在基坑内,纵向导墙、闸室、护坦、铺盖、进出口明渠等每一项施工任务都如火如荼的进行着,建设者们正在加班加点朝着二期截流目标发起冲锋。


大渡河枕头坝二级水电站位于四川省乐山市金口河区城区上游,是枕头坝河段两级堤坝式开发的第二级,其上一级为已完工的枕头坝一级水电站,下一级为沙坪一级水电站。电站采用堤坝式开发,枢纽主要由左岸非溢流坝段、泄洪闸坝段、河床厂房坝段以及右岸非溢流坝段组成,最大坝高54米。枕头坝二级水电站装机容量300兆瓦,电站开发任务以发电为主,兼顾库区供水,并促进地方经济社会发展。


为顺利完成迫在眉睫的“3.30”截流目标,项目团队反复研讨二期截流技术方案,落实截流目标涉及的各项细节,并提前策划二期截流分包事项。在技术上,项目团队采取门槽直埋方案,调整混凝土级配及混凝土浇筑入仓等方式提高混凝土浇筑速度,加快施工进度,确保项目施工有序推进。


在抢抓工期的同时,项目团队坚持把安全和质量放在首位,强化红线意识,严格落实全员安全生产责任制及其各项要求,夯实安全管理基础,深入开展现场安全隐患排查治理,确保工程质量、施工进度和经营效益“三统一”,实现项目高效建造、完美履约。

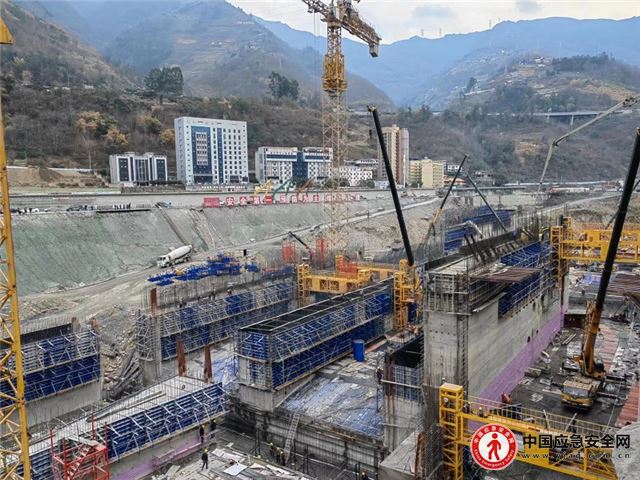

目前枕头坝项目混凝土浇筑施工已全面铺开,3号~5号泄洪闸闸墩、底板,铺盖、护坦、出口明渠等多部位正在进行混凝土施工。

得益于项目的有效管理,项目部截止3月1日枕头坝二级水电站主体混凝土浇筑连创新高,上游导墙浇筑基本结束,导墙1号至5号已浇筑至593设计高程,共累计浇筑混凝土约23.7万。创造连续3个月混凝土浇筑强度在6.5万方以上的纪录,今年2月混凝土浇筑达单日最高浇筑4350方,单月突破8.3万方,超额完成原定目标,为二期高标准截流奠定了坚实基础。(申屠建华)

[编辑:应急安全网]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677
电话:010-58393777
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介|版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:中国管理科学研究院产业发展中心  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  京ICP备19022393号  广播电视节目制作经营许可证:(京)字第24430号

版权所有:中易应急科技研究院 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
