攻坚克难 奋战高原 云南巨龙梁风电项目15台风机基础全部浇筑完成

2023-03-23 10:39:16    来源:应急安全网

本报讯:徐迎华、张泽华报道  3月19日,由中国安能二局承建的云南巨龙梁风电项目15台风机基础全部浇筑完成,吹响了我国单机容量最大、叶轮直径最长的高原山地风机项目建设“决战吊装”冲锋号,为实现项目全容量并网发电奠定了坚实基础。


云南巨龙梁风电项目是云南省“保供给 促投资” 新能源规划重点项目之一,被列入云南省2022年度“重中之重”项目清单。工程位于昆明市寻甸县,属于高原山地风电工程,平均海拔3300米,总装机容量100MW,主要为13台6.7MW和2台6.45MW的风电机组、15 台箱式变压器与35kV集电线路及升压站扩建,以及15个风机安装平台、场内施工道路及改扩建道路、渣场施工。该工程是中国安能二局在云南承建的首个风电项目,项目建成后,预计年发电量3.8亿千瓦时,年可节约标煤9.11万吨,减排二氧化碳24.59万吨,减排二氧化硫47.28万吨, 项目建设既有效利用了当地风能资源,提高区域供电能力,推进了当地产业振兴,又对减少大气污染发挥了积极作用,具有明显的经济效益、社会效益和环境效益,将为实现“双碳”目标和云南打造绿色能源强省作出贡献。

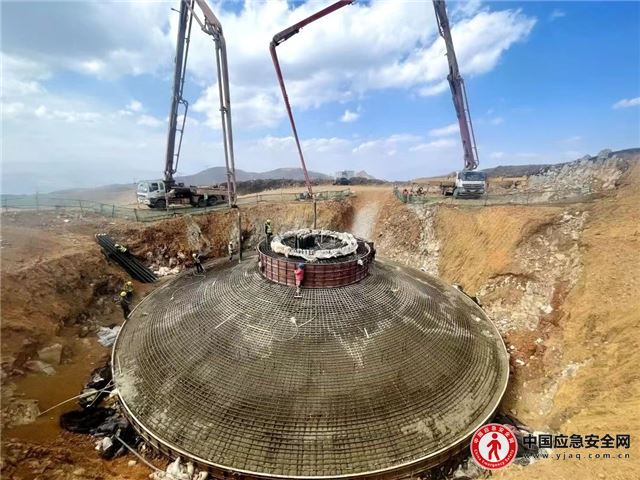

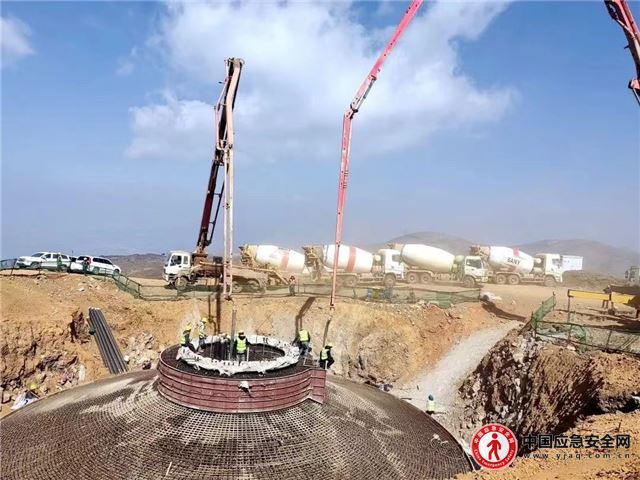

由于各个风机机位分布错综复杂,道路泥泞崎岖,仅仅从1号机位到15号机位就有1小时的车程,而从搅拌站到各机位则需3小时以上。这对项目的混凝土运输保障产生了极大的要求。面对困难,项目部迎难而上,集思广益,为顺利完成浇筑,他们积极协调搅拌站准备45辆运输车,确保混凝土浇筑连续性;进行浇筑前安排专人走一遍线路,查找道路损坏破口,及时修整路面,作业时,全部人员均参与浇筑保障,在沿途一线设置8处哨卡、7处会车平台,实时反馈运输车动态,对突发情况进行及时处置,严格把控车辆进场,保证道路畅通;给参加浇筑成员配备干粮、热水、药品及氧气瓶,最大限度做好后勤保障;每车混凝土在出发前都要先过磅称重记录,抵达现场后,必须经过测温、测塌落度等二次检测合格,方可下料,且经过充分振捣后,方可进行下道工序,保证混凝土浇筑质量。

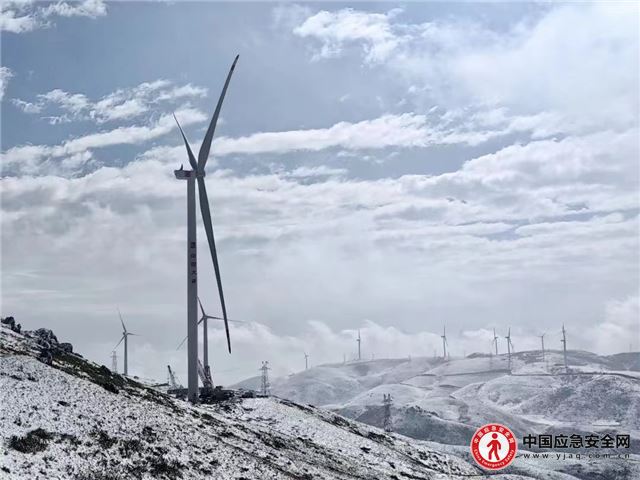

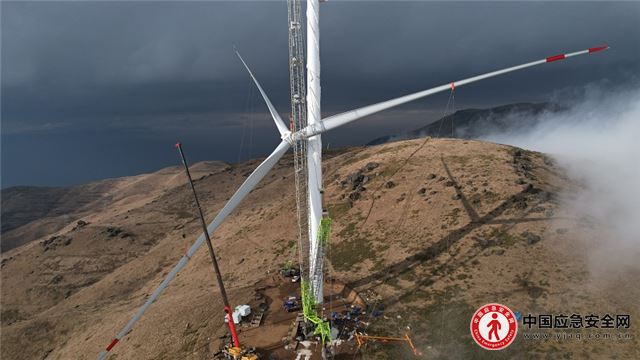

项目部全体员工紧盯生产目标,上下一心、勠力同行, 2022年10月8日,巨龙梁风电项目首台风机基础浇筑完成。12月20日,首台国内单机容量最大的6.7兆瓦高原山地风机吊装完成。12月31日,首台风机正式并网发电。2023年3月19日,该项目15台风机基础全部浇筑完成,为冲刺全容量并网发电做好了坚实保障。


170余天的艰苦奋战,项目部全体员工始终牢记责任使命,战冰雪、斗严寒、防疫情、破难题、保并网,全力推进项目建设进度。下一步项目部将全力以赴做好后续风机吊装、配套设备安装及并网协调等工作,确保项目建设务期必成,树立中国安能良好品牌形象。


[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677
电话:010-58393777
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介|版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:中国管理科学研究院产业发展中心  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  京ICP备19022393号  广播电视节目制作经营许可证:(京)字第24430号

版权所有:中易应急科技研究院 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
