中国安能一局枕头坝二级水电站厂坝首仓混凝土顺利浇筑

2023-09-04 15:18:34    来源:应急安全网

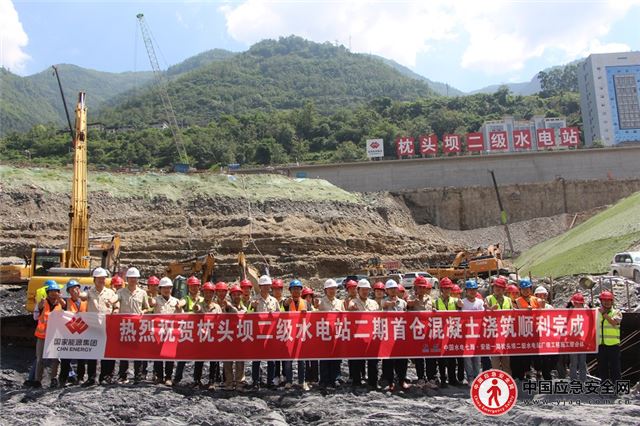

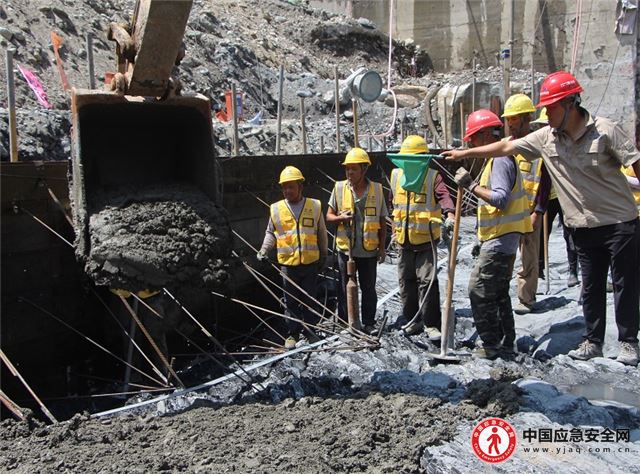

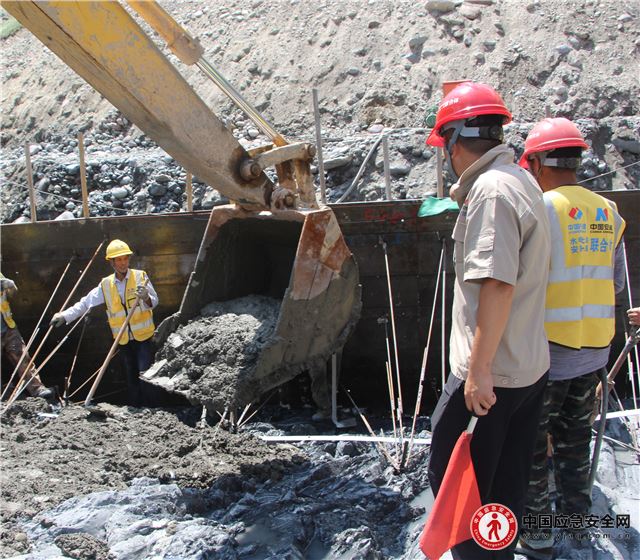

8月31日,由中国安能一局合肥分公司参建的枕头坝二级水电站厂坝工程开浇首仓混凝土,标志着项目由二期基坑开挖正式转入二期混凝土浇筑转序阶段,为首台机组发电奠定坚实基础。


枕头坝二级水电站是大渡河干流调整规划的第22级电站,位于四川乐山市金口河区境内。我部承建水电站左侧泄洪闸、右侧河床式厂房、两岸混凝土重力坝和鱼道等建筑物。枕头坝二级水电站装机容量300MW,多年平均发电量15.03亿kW•h,电站开发任务以发电为主,兼顾库区供水,并促进地方经济社会发展。


为保障首仓混凝土顺利浇筑,项目部多次组织召开安全技术交底专题会议,从基础面清理、模板安装及浇筑质量,精心组织,科学谋划,开展混凝土流动性,填充和粘结性等前期实验,为后期混凝土浇筑奠定技术支撑。备仓至开仓以来,项目部始终把安全和质量放在工程建设首要位置,通过强化组织管理,严格规范要求,紧盯工程质量管理等措施,充分保障了混凝土浇筑高质高效实施,稳步推进工程建设。为项目转入二期混凝土浇筑施工正式拉开序幕。

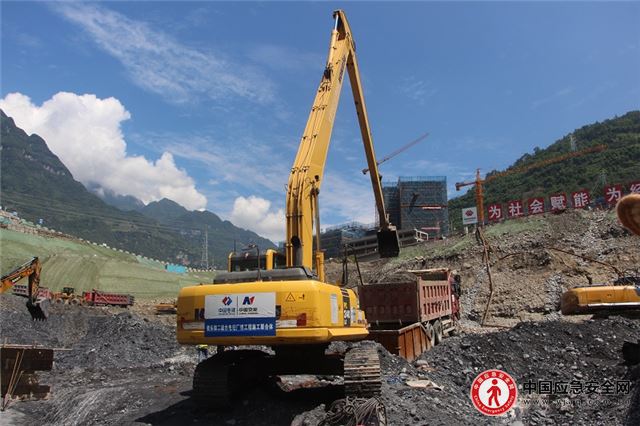

据悉,枕头坝二级水电站厂坝工程项目自3月30日完成二期截流节点目标以来,项目部没有任何松懈麻痹思想,反而更加激发和鼓舞了大家攻坚克难,锐意进取的拼搏精神,项目部全体员工全身心投入到围堰加固、围堰防渗墙、基坑抽排水和基坑开挖施工中,克服高温酷暑、交叉作业、雨季施工、防洪度汛等诸多困难,截止目前,二期围堰防渗墙施工总钻孔达2.8万平米,7月初正式开始二期基坑开挖施工,开挖总量为110万方,开挖量达到85万方,日开挖最大强度达到2.7万方,较原计划提前30天开始首仓混凝土浇筑,得到业主、监理单位的一致好评,为全年产值目标奠定坚实基础。


下一步,项目部将结合项目建设目标,细化工作任务,在确保安全质量的前提下,以高度的责任感和使命感圆满完成项目建设任务。


[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677
电话:010-58393777
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介|版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:中国管理科学研究院产业发展中心  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  京ICP备19022393号  广播电视节目制作经营许可证:(京)字第24430号

版权所有:北京匡正应急科技有限公司 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
