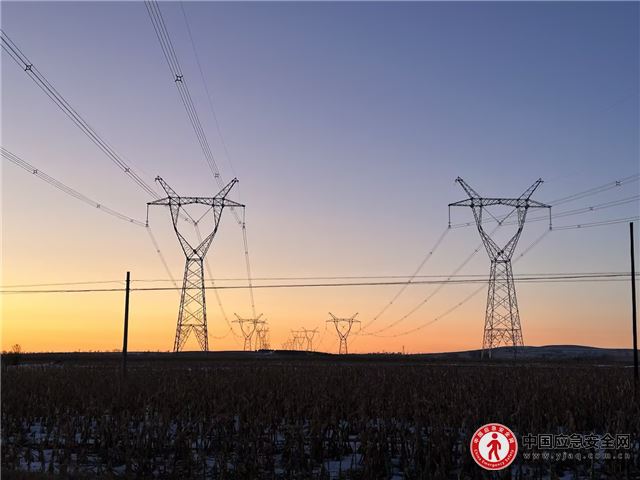

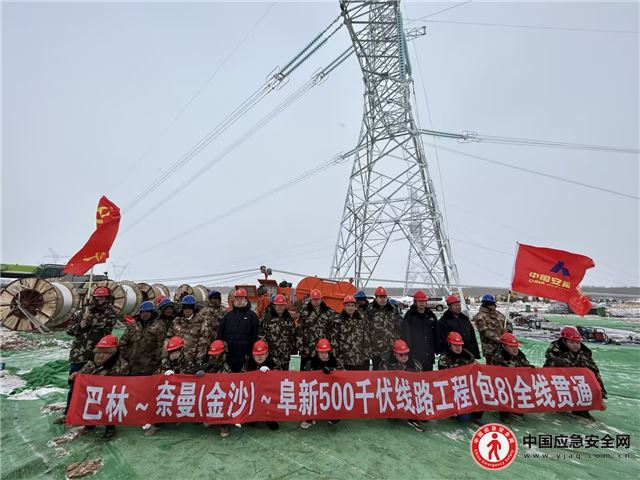

本网讯(通讯员 徐迎华 李恒博) “导线升空完毕,开始锚线”。11月21日上午13时许,随着C线放线班组指挥员的指令下达,由中国安能二局电力公司承建的巴林~奈曼(金沙)~阜新500千伏线路工程(包8)标段实现全线贯通。
巴林~奈曼(金沙)~阜新500千伏线路工程是国家“十四五”电力发展规划的重点工程,工程起于赤峰巴林500千伏变电站,经通辽奈曼500千伏变电站,止于阜新500千伏变电站,途经内蒙古自治区赤峰市和通辽市、辽宁省阜新市,共计6个旗县。全线按两条并行单回路架设,线路长度约718千米,总投资约23亿元。工程整体投运后可优化加强东北区域电网网架结构、提升省间电力互济能力、保障区域发展用电及赤峰地区电力外送需求,内蒙古自治区“风火”外送通道被打通,每年可向东北地区输送电力约100亿千瓦时,相当于400万户普通家庭一年用电量,年替代燃煤消耗330万吨,减少二氧化碳排放可达780万吨,有力促进蒙东地区加快形成超高压一体化电网,大幅提高辽宁电网与蒙东电网电力余缺互济、时空互补、多能互换能力,对保障辽宁经济社会发展用电需求,促进蒙东地区能源资源开发,助力东北振兴具有重要意义。中国安能二局承建的包8标段线路全长97.252公里,分C、D两线,共计铁塔249基。

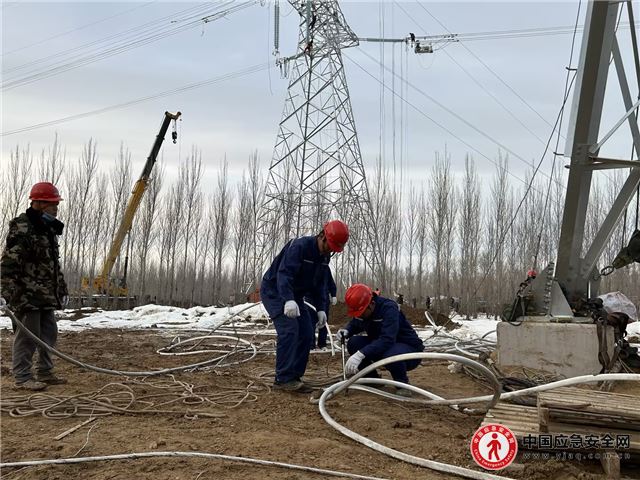

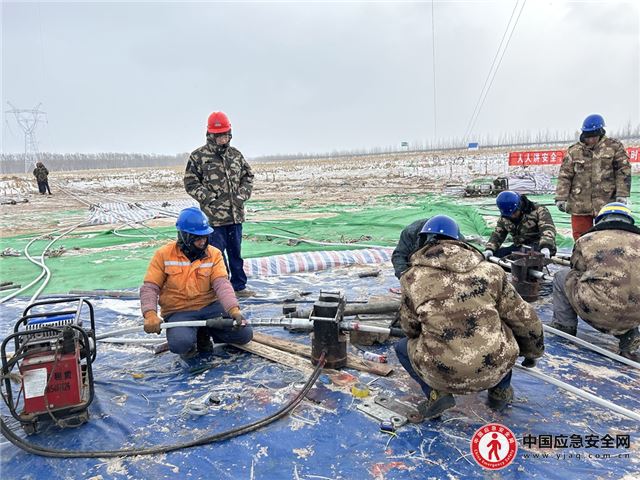

自2023年4月3日进点以来,项目部一班人严密组织施工生产,抓紧抓实各项工作,克服了青赔协调难度大、基础设计变更急、作业工期时间紧、甲供协调链条长、作业地点相对散等众多重难点。全标段于4月9日率先完成线路复测及青赔交地工作,4月26日完成达标开工检查,5月18日完成首基浇筑,7月21日完成组塔转序,9月15日首档导线展放。创造了单日浇筑8基基础,单日完成9基铁塔吊装,13个工作日完成27.8公里导线展放等喜人成绩。此外,整个工程跨越220千伏4处、66千伏10处,涉及二级风险48条,项目部提前谋划,在业主单位的帮扶指导下,积极与运维单位对接,科学布设放线区段,合理排布停电计划,全标段按计划合理顺畅推进,确保了工程全线顺利贯通,得到业主及运维单位一致好评。
下一步,项目部将紧盯任务目标,提前谋划,科学部署,落实好过程管控,牢铸安全底线,以主题教育工作开展为抓手,促进项目党建工作与生产经营深度融合,推动中心工作开展,确保工程按照节点目标要求,顺利实现带电投产。
