本网讯(通讯员 徐迎华邓圣圣) 6月5日,由中国安能第二工程局承建的浙江衢江抽水蓄能电站下水库成功下闸蓄水,为电站首台机组按期投产发电奠定了坚实基础。

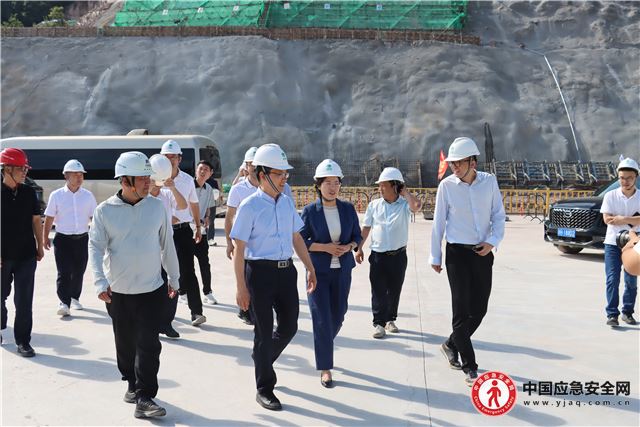

当日,浙江省相关厅局、水利水电规划设计总院、国家电网、衢州市相关部门及各参建单位参加了蓄水验收。蓄水验收期间,验收委员会对下水库大坝、挡水与泄水系统、安全监测、地质灾害处理等方面进行了全面细致的实地验收检查。对蓄水计划、应急预案、度汛规划等验收资料进行了严格审阅。经过严格审查和讨论,验收委员会形成了下水库工程蓄水验收鉴定意见,一致认为衢江抽水蓄能电站下水库工程符合相关要求和标准,同意通过蓄水验收。
浙江衢江抽水蓄能电站位于浙江衢州衢江区黄坛口乡境内,为一等大(1)型工程,项目动态投资73亿元,是衢州市建市以来单体最大投资工业项目,由上水库、输水系统、地下厂房系统、地面开关站及下水库等建筑物组成,大坝最大坝高分别为114.5米、98米。电站安装4台30万千瓦可逆式水泵水轮发电机组,总装机容量为120万千瓦,年发电量12亿千瓦时。计划2026年8月底首台机组并网发电,2027年8月底全部机组投产发电。该工程建成后,以500千伏线路接入浙江电网,主要承担华东电网的调峰、填谷、调频、调相及紧急事故备用等任务,将极大优化华东电网结构,有效缓解浙江电网调峰压力,提高电网系统安全性和供电质量。中国安能二局主要承担该项目主体C1标水库工程施工,主要建设项目为上、下水库大坝施工。

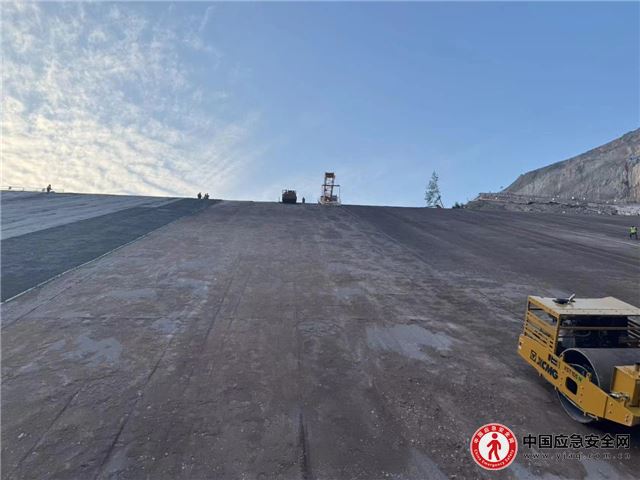

下水库大坝为混凝土面板堆石坝,坝顶长327米,坝顶宽10米,最大坝高98米,总库容1141万方。大坝填筑工作自2023年7月启动以来,面对工期紧、任务重、高陡边坡、盘山运输、渣场紧张等众多不利因素影响,项目建设团队齐心协力、精心组织、科学施工,发扬攻坚克难、敢打必胜的水电铁军精神,采取了渣场扩容、上坝运输洞、遥控式牵引斜坡碾、数字化大坝等先进技术和措施,严把质量安全关,顺利实现各项施工节点目标。2024年7月6日,下水库大坝成功封顶;2025年4月10日,下水库大坝面板浇筑圆满完成;6月5日,下水库顺利通过验收,完成下闸蓄水。
下一步,项目部将继续秉持“履约为纲、质量为本、安全为基、效益为要”的十六字方针,以此次下水库蓄水为新的起点,锚定后续上水库蓄水、水面以上剩余工程完工等目标任务,持续保持昂扬斗志和严谨作风,以实际行动树立中国安能良好品牌形象,为服务地方经济社会发展和国家能源战略贡献力量。
