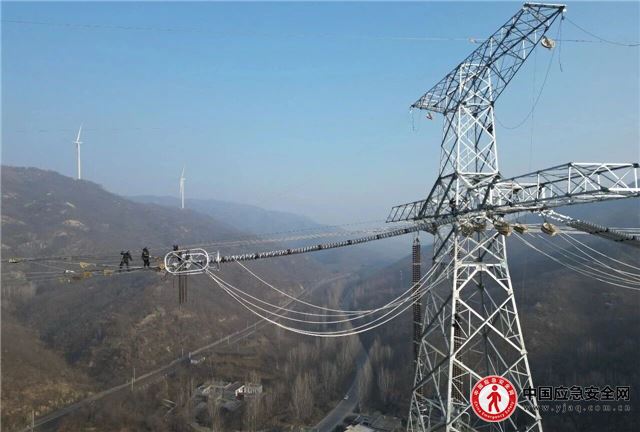

2025年12月28日,河南南阳南召县旷野寒风凛冽。伴随着张力机的低沉轰鸣,最后一根银线精准跨越焦柳铁路,稳稳嵌入N1325号铁塔。由中国安能二局承建的陕北至安徽±800千伏特高压直流输电工程豫4标段全线贯通,为我国“西电东送”战略主动脉整体投运奠定了坚实基础。

陕北-安徽±800千伏特高压直流输电工程是国家“西电东送”战略重点工程,也是国家“十四五”电力发展规划的重要项目。该工程起于陕西省延安市宝塔山换流站,途经陕西、河南、安徽三省,止于安徽省合肥市合州换流站,线路全长1069公里,连接能源富集的西部地区与用电负荷集中的东部地区,将大幅提升跨区域资源配置能力。建成后每年可向华东地区输送超过360亿千瓦时清洁电能,其中一半以上来自陕北地区的风能、太阳能等可再生能源,相当于每年节约标煤约1400万吨,减少二氧化碳排放约3700万吨,将有效缓解华东地区电力供应紧张局面,服务国家“双碳”目标,为长三角一体化高质量发展注入强劲动力。

科技攻坚 破解特高压建设世界级难题
中国安能二局承建的豫4标段被称为“全线最难啃的骨头”,标段全长123.906公里,需建设236基铁塔,其中包括18基高度超过100米的超高塔,最高达147.8米,相当于50层楼高,塔材总重近2万吨。线路穿越丘陵山地的比例高达41%,需跨越铁路、高速公路及既有电力线路共计147处,同时还需严格保护8处生态敏感区,施工难度创下同类型工程之最。
项目副经理马俊强坦言:“每一基塔位都面临着独特的挑战,标准化施工在这里难以实现。”从策划到施工,整个团队始终在与复杂地形和环境约束进行高强度博弈。特别是在山区施工中,大型设备运输成为最大难题。项目部创新采用“分段运输+现场组装”模式,将大型塔材拆解为小件,通过人背肩扛、骡马驮运等方式运至山顶,再组织精干力量进行高空组装,确保施工进度和质量。
在基础施工阶段,团队创新应用BIM三维建模技术,提前模拟施工过程,优化塔基设计方案;在组塔施工中,研发“刚性组织+柔性智慧”管理模式,实现大型塔件精准吊装;在架线环节,采用智能化张力放线系统,确保导线展放精度控制在毫米级。
2025年春夏之交,工程迎来“34.3密集跨越”终极考验,需要在34天内连续跨越三条运行中的特高压线路,这是国内首次进行此类高难度作业。“如同在高速行驶的列车上方进行外科手术。”现场指挥党强这样形容。项目团队成立党员技术攻坚组,研发专用跨越装备,制定“一线一策”施工方案。在34个昼夜的连续奋战中,建设者们实行24小时轮班作业,最终安全高效完成全部跨越任务,创造了特高压建设的新纪录。

创新突破 树立电力建设新标杆
创新,是这条“电力天路”最激昂的旋律。在跨越焦柳铁路的关键战役中,传统施工方法面临铁路部门仅批准的40分钟“天窗期”。项目部大胆启用“重载无人机精准飞渡”方案。
2025年12月17日上午,在零下5度的严寒中,两架载重90公斤的工业级无人机腾空而起。通过精密的风场模拟计算和精准的飞行控制,仅用25分钟就完成12根导引绳的精准定位,整套封网作业在“天窗期”内一次成功。这是我国首次在特高压工程中规模化应用重载无人机进行铁路跨越施工,为特殊环境下的电力施工提供了全新路径。
不仅在施工技术上实现突破,项目管理也迈向了数字化转型。项目部建立“智慧工地”管理平台,通过物联网、大数据技术,对人员、机械、物料实现全过程智能管控。在材料保障方面,创新“专班+专报”机制,确保287种规格、万余吨物资准时到位。在质量控制上,应用北斗高精度定位技术,确保236基铁塔全部一次性通过验收。
在工程建设过程中,项目部始终践行“绿水青山就是金山银山”理念,将生态保护放在首位。针对8处生态敏感区,项目部制定专项保护方案,采用“一区一策”保护措施,最大限度减少对生态环境的影响。在基础施工中,创新采用螺旋桩基础技术,减少90%的草地扰动;在材料运输中,采用索道运输方式,避免对地表植被造成破坏;在施工结束后,及时进行植被恢复,确保施工区域生态修复指数达到100%。
项目部还建立了完善的环境监测体系,对施工区域的水质、大气、噪声等进行实时监测,确保各项环保指标达标。通过采用低噪声设备、设置隔音屏障、合理安排施工时间等措施,最大限度减少对周边居民的影响。在跨越河流、水库等敏感区域时,制定专项环保方案,确保施工废水、废渣得到妥善处理,有效保护水环境安全。

党建引领 锻造能打硬仗的“电力铁军”
急难险重任务面前,党支部始终战斗在最前沿。项目部创建“豫建先锋·三色赋能”党建品牌,将党支部建在工区,党员责任区覆盖所有关键工序。在跨越施工最紧张的阶段,党员突击队连续奋战72小时;在材料运输最艰险的路段,党员干部带头肩扛手抬;在技术攻关最关键的时刻,党员技术骨干彻夜钻研。
“党建做实了就是生产力,做强了就是竞争力。”项目部党支部书记刘志亮深有感触。通过设立12个党员先锋岗、8个党员责任区,开展“党员身边无事故”“党员技术攻关”等活动,党建工作深度融入施工生产各环节。在党建示范带动下,先后有5名青年骨干在一线入党,20余名技术人员递交入党申请书。
项目建设也积极带动了当地经济社会发展。施工高峰期,项目部吸纳当地劳务人员500余人,开展技能培训30余场次,培养了一批电力施工技术工人。同时,通过修建施工便道、援建基础设施等方式,改善沿线村庄生产生活条件,实现了工程建设与乡村振兴的同频共振。
如今,随着豫4标段全线贯通,这条横贯中原大地的“银色巨龙”已初现雄姿。预计2026年中,陕北-安徽特高压工程将实现全线投运。届时,滚滚绿电将跨越千山万水,为长三角地区经济社会发展提供清洁动能,为我国能源结构转型升级和“双碳”目标实现增添新的注解。
中国安能的建设者们,正以精益求精的态度投入后续消缺调试工作。他们用智慧和汗水,在广袤的中华大地上,书写着新时代能源建设的壮丽篇章,为建设美丽中国、保障国家能源安全贡献着“电力铁军”的坚实力量。(徐迎华 陈焘)
