浙江磐安抽水蓄能电站四台机组座环蜗壳全部吊装就位

2026-10-14 12:12:11    来源:应急安全网

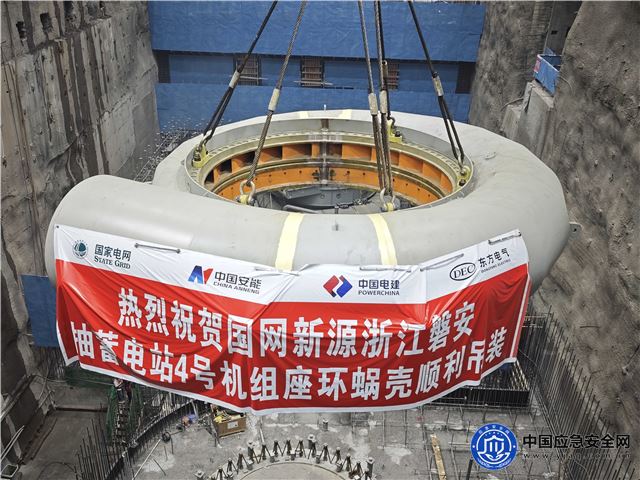

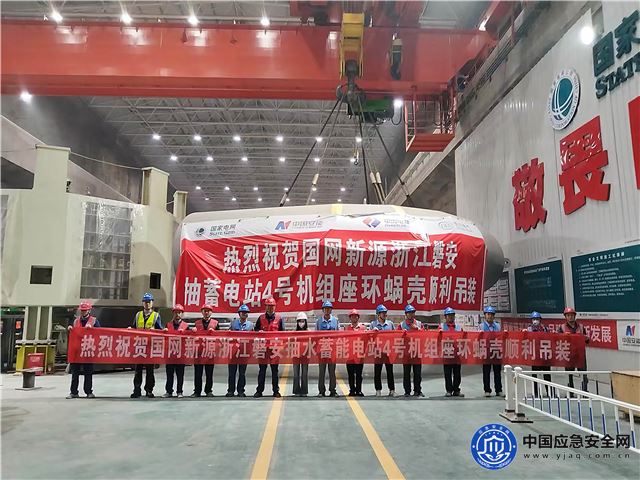

本网讯(通讯员 徐迎华 傅雅玲) 10月11日,由中国安能二局厦门分公司承建的国网新源浙江磐安抽水蓄能电站4号机组座环蜗壳精准吊装就位。至此,电站4台机组座环蜗壳吊装任务全部完成,机电安装进入全面总装冲刺阶段,为完成年度建设目标打下坚实基础。

浙江磐安抽水蓄能电站位于金华市磐安县大盘镇,总装机容量120万千瓦,安装4台30万千瓦可逆式机组,以500千伏电压接入浙江电网,是国家重大建设项目和华东新型电力系统重点工程。电站计划2028年竣工投产,建成后可承担电网调峰填谷、调频调相、事故备用等任务,预计年发电量约12亿千瓦时,对促进新能源消纳、优化区域能源结构、保障电网安全稳定运行具有重要作用。

座环蜗壳是水轮发电机组核心过流部件,起着均匀分流、稳定水流、驱动转轮的作用,其组圆精度、焊接质量和安装水平,直接关系机组投运后的运行稳定与发电效率。本次吊装的4号机组蜗壳采用高强度特种钢材制造,总重约116吨,最大直径超10米,具有吨位重、体型大、就位空间受限、安装精度要求高等特点。

为稳妥推进施工,项目部总结前三台机组成熟经验,优化吊装与焊接工艺方案,在蜗壳分瓣进场后,严格按标准化流程开展组圆对位、坡口精磨、精密焊接和无损探伤等前置工序;施工中动态调控焊接参数,实时监测焊缝温度、设备水平度和整体圆度,关键指标全程留痕,焊缝一次合格率达100%。

座环蜗壳吊装属危大工程,涉及大件起吊、高空作业和交叉施工等多重风险。项目部坚持方案先行,组织专项方案评审和技术交底,联合业主、监理开展桌面推演与现场模拟;对吊装路径、起重司索、焊接等关键环节实行分级管控和闭环治理,岗位责任落实到人,确保吊装全过程可控、精准、有序。

四台机组蜗壳全部就位,是项目部“决战百日、决胜全年”攻坚行动取得的阶段性成果。下一步,项目部将转入导水机构安装、发电机定子叠装、转子组装等关键工序,统筹安全、质量、进度管控,稳步推进机组总装,全力冲刺年度建设目标。

[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为北京中易应急安全网络文化传播有限公司合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677  15811513338
电话:010-85795675
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介| 组织架构| 版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:中国灾害防御协会应急减灾融媒体分会;现代职业教育研究院应急安全人才教育专家委员会

主办单位:北京中易应急安全网络文化传播有限公司

违法和不良信息举报电话:18910092677  广播电视节目制作经营许可证:(京)字第24430号

京ICP备19022393号  京公网安备11010802044688号

版权所有:北京中易应急安全网络文化传播有限公司 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
